Gandeng Sumitomo Progres PLTA Kayan Signifikan

Selasa, 13 September 2022

facebook twitter whatsapp telegram line copy

URL berhasil dicopy

facebook icon twitter icon whatsapp icon telegram icon line icon copy

URL berhasil dicopy

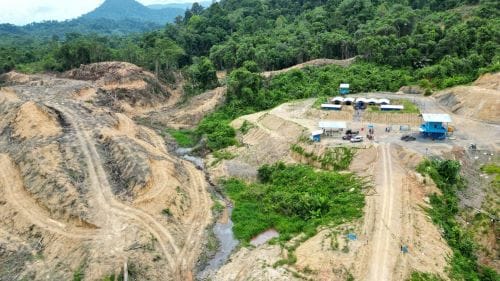

PT Kayan Hydro Energy (PT KHE) kini tengah merampungkan  pembangunan jalan penghubung dari jalan umum terdekat menuju titik lokasi pembangunan Bendungan Kayan I sepanjang 12 kilometer.(iST)

PT Kayan Hydro Energy (PT KHE) kini tengah merampungkan pembangunan jalan penghubung dari jalan umum terdekat menuju titik lokasi pembangunan Bendungan Kayan I sepanjang 12 kilometer.(iST)

“Untuk memulai tahap konstruksi 2023, sedang dikerjakan perluasan jalan untuk angkutan alat berat serta izin peledaikan. Sementara gudang bahan peledak sudah siap sejak lama,” kata Khaeroni.

JAKARTA,MEDIASINTT.COM – Mengejar target pembangunan konstruksi yang akan dimulai 2023, PT Kayan Hydro Energy (PT KHE) kini tengah merampungkan pembangunan jalan penghubung dari jalan umum terdekat menuju titik lokasi pembangunan Bendungan Kayan I sepanjang 12 kilometer.

PT KHE optimistis proses pengerjaan konstruksi pembangunan Pembangkit Listrik Tenaga Air (PLTA) Kayan dapat dimulai 2023 dan beroperasi secara bertahap pada 2026.

Untuk diketahui PLTA Kayan Cascade yang dibangun oleh PT KHE memanfaatkan area sepanjang sungai Kayan dan terdiri atas 5 bendungan dengan 5-6 unit turbin pembangkit tiap bendungannya. Tahap pertama PLTA Kayan Cascade berkapasitas 900 Megawatt (MW), tahap kedua 1.200 MW, tahap ketiga dan keempat masing-masing 1.800 MW, dan tahap kelima 3.300 MW.

Investasi proyek ini diperkirakan memakan biaya sekitar 17 miliar dolar AS dengan sumber dana dari PT KHE sendiri dan partner di mana salah satu partnernya Sumitomo Jepang.

Pembangunan jalan tersebut akan terbagi dalam tiga seksi pengerjaan, yakni dari titik Bendungan Kayan I menuju Tugu Lima, kemudian Tugu Lima menuju Sungai Muara Pangean, dan Sungai Muara Pangean menuju jalan PU (Pekerjaan Umum) atau jalan umum. Panjangnya 12 kilometer.

Demikian dikatakan Direktur Operasional PT Kayan Hydro Energy (PT KHE) Khaeroni kepada sejumlah media nasional dan asing di Long Peso, Kabupaten Bulungan, Kalimantan Utara, akhir Agustus 2022.

“Untuk memulai tahap konstruksi 2023, sedang dikerjakan perluasan jalan untuk angkutan alat berat serta izin peledaikan. Sementara gudang bahan peledak sudah siap sejak lama,” kata Khaeroni sambil menunjuk sejumlah gudang bahan peledak yang telah dibangun sejak beberapa waktu lalu.

Saat ini di bawah koordinasi Manajer Lapangan Sapta Nugraha dan Safran, PT KHE tengah melakukan land clearing dan pembukaan jalan di sekitar Pembangkit Listrik Tenaga Air (PLTA) Kayan, Kecamatan Peso, Kabupaten Bulungan.

Sementara kegiatan land clearing kedua di area tugu 5 yang diperuntukkan untuk infrastruktur. “Karena kemarin banjir jadi agak tersendat, selesai itu nanti kita harapkan 80 hektare lebih,” ungkap Khaeroni.

Jalan penghubung ke gudang penyimpanan bahan peledak (handak) di tugu 5 melewati Sungai Pangean, Kecamatan Peso sudah selesai. PT KHE juga telah memesan bangunan konstruksi jembatan. “Jalan penghubung ke handak sudah selesai, Jadi jalan PU menuju Sungai Pangean, dari Sungai Pangean ke Tugu 5 itu kita sudah pesan jembatan besar itu kemungkinan tidak lama lagi tiba. Kemarin pengirimannya agak tersendat dari Surabaya karena pada saat lebaran mereka tidak terima pengiriman muatan barang besi yang banyak,” jelas Khaeroni.

Lebih lanjut Khaeroni mengatakan, “Kemarin logistik angkut dari Tanjung Selor menuju Peso kondisinya pas air surut sehingga mereka harus kembali lagi. Nanti pengiriman logistik sampai Tugu 5 harus keadaan air pasang”.

Untuk memperlancar pengiriman material konstruksi di Peso, kata Khaeroni ada 11 titik Sungai Kayan akan dilakukan pengerukan. “Kalau pengerukan ada 11 titik. Salah satu spotnya ada di depan Desa Long Bia, ada adras. Terus ada tikungan sungai dekat Peso ada pengerukan. Untuk pengerukan di beberapa titik spot itu kemarin kami sudah proses izin pemanfaatannya di ke kementerian ESDM. Sekarang lagi proses peningkatan IUP OP dan kemarin sudah dapat rekomendasi dari PUPR untuk perizinan pengerukan,” ungkapnya.

Kemudian kata Khaeroni, bendungan kedua tengah dilakukan land clearing di wilayah Tugu 5.

Lalu untuk infrastruktur sedang diupayakan untuk permohonan izin peledakan, di mana rekomendasi dari Polres Bulungan dan Polda Kaltara telah selesai.

“Sekarang tengah proses izin penggunaan dan pembelian bahan peledak di Mabes Polri itu selesai di Juni, maka tidak lama lagi sudah melakukan peledakan jalan yang menuju bendungan. Peledakan itu bisa makan waktu 6 bulanan. Jadi nanti sampai ke titik bendungan dilakukan peledakan pembuatan diversion channel atau pengelak sungai itu,” ujarnya.

Sebagai informasi, diversion channel adalah saluran pembagi debit atau shorcut untuk mengurangi debit banjir pada sungai yang langsung dialirkan ke laut.

“Rencana awal tahun 2023 itu sudah membuat diversion channel, terus lanjut konstruksi bendungan,” ucapnya.

Untuk penyelesaian akses jalan penghubung antara titik lokasi pembangunan PLTA Kayan I perlu dilakukan peledakan 115 ribu meter kubik material batu di sejumlah titik jalur akses tersebut per September 2022. (Gige)









Berita Terkait

Mega Proyek Patung Kristus Mulai Dibangun Di Semau, NTT
Laporan Terhadap Wartawan NTTHits Disorot: Salah Tafsir Penilaian Dewan Pers
Ukir Prestasi Gemilang IPDN Serahkan Penghargaan Spesial Bagi Bupati Kupang
Pemkab Kupang Distribusi Bantuan Beras 238 Ton
Selama Delapan Bulan 30 Anak Bayi Di Kabupaten Kupang Meninggal
Pemkab Kupang Dorong Rantai Pasok Produk Lokal Bagi Kebutuhan MBG
Pesta Pelindung Paroki merupakan momentum Perkuat Iman Umat
Pemkab Kupang Komitmen Bentuk Sekolah Tangguh Bencana

Berita Terkait

Senin, 5 Oktober 2026 - 20:43

Mega Proyek Patung Kristus Mulai Dibangun Di Semau, NTT

Minggu, 27 September 2026 - 03:55

Laporan Terhadap Wartawan NTTHits Disorot: Salah Tafsir Penilaian Dewan Pers

Minggu, 27 September 2026 - 03:34

Ukir Prestasi Gemilang IPDN Serahkan Penghargaan Spesial Bagi Bupati Kupang

Kamis, 24 September 2026 - 06:05

Pemkab Kupang Distribusi Bantuan Beras 238 Ton

Senin, 21 September 2026 - 06:48

Selama Delapan Bulan 30 Anak Bayi Di Kabupaten Kupang Meninggal

Berita Terbaru

UNDANA DALAM PANDANGAN MATA

Undana Bantu 200 Ekor Ayam Petelur Bagi Jemaat Bolatena, Rote Ndao

Kamis, 8 Okt 2026 - 13:45

Pulau Timor

Mega Proyek Patung Kristus Mulai Dibangun Di Semau, NTT

Senin, 5 Okt 2026 - 20:43

UNDANA DALAM PANDANGAN MATA

Undana Dan IFTK Ledalero Bangun Mitra Kerjasama Pendidikan

Senin, 5 Okt 2026 - 01:21

Undana siapkan fasilitas pendidikan darurat di lokasi bencana gempa bumi di Pulau Flores.

UNDANA DALAM PANDANGAN MATA

Undana Siapkan Fasilitas Pendidikan Darurat Bagi Korban Gempa Flores

Rabu, 2 Sep 2026 - 08:20

BAKU DAPA DI KOTA KUPANG

Bank NTT Dan Fetomone Melengang Ke Final SMSI Cup 2026

Rabu, 14 Okt 2026 - 21:08

BAKU DAPA DI KOTA KUPANG

Kepimpinan Polda NTT Resmi Dijabat Irjen Reza Arif Dewanto

Selasa, 13 Okt 2026 - 16:21

BAKU DAPA DI KOTA KUPANG

Mengakhiri Masa Tugas Di NTT, Komjen Rudi Darmoko Resmikan 33 Sumur Bor

Selasa, 13 Okt 2026 - 16:13

BAKU DAPA DI KOTA KUPANG

Tim Voli OJK Gebuk FKIP Undana Dalam Turnamen SMSI Cup 3-0

Minggu, 11 Okt 2026 - 09:51
